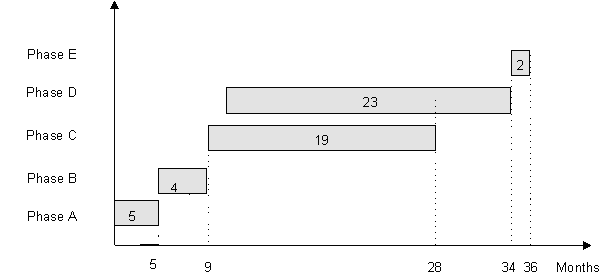

Projenin Zaman Çizelgesi
|
Faz
A
|
Faz
B
|
Faz
C
|
Faz D
|
Faz
E
|
Proje için Önemli Tarihler |
||
Aktivitelerin başlangıç tarihi |
01.01.2002 |
|
Proje Süresi (ay) |
36 |
|
Aktivitelerin bitiş tarihi |
31.12.2004 |
|
Rapor Sunuş Tarihleri : |
||
İlerleme raporu 1 |
28.02.2003 |
|
İlerleme raporu 2 |
30.06.2004 |
|
Ara rapor |
30.06.2003 |
|
Sonuç raporu |
31.03.2005 |
